半预制型塑胶跑道施工工艺

优正体育 2024-03-19 05:13:46

半预制型塑胶跑道施工便捷,大幅度缩短工期,可以减少天气原因对施工周期的影响,避免现场施工添加其他不可控助剂、辅料导致的验收风险,标准化预制生产工艺的均匀性,确保跑道厚度一致达到国家标准。
产品优势:
1.面层多元个性化:根据使用需求自结纹、颗粒均可。
2.环保胶粉的弹性性能和预制跑道的稳定与于一身。
3.现场面层喷涂工艺,避免全预制型卷材橡胶跑道面临的开裂鼓泡风险。
优越的物理性能:标准化预制生产工艺的均匀性,确保跑道各项物理性能一致。
稳定的运动性能:标准化科学的压制工艺,确保场地各个位置具有均匀一致的运动性能。
严苛的化学性能:严选标准原材料,不添加化学助剂,确保产品环保性能。
节、施工步骤概述
工程施工工序为:基础处理、滚涂底胶、预铺橡胶卷材、粘接卷材,处理接缝,打磨修整、铺设中胶、滚涂界面剂、面层喷涂、画线。
第二节、橡胶卷材面层铺设对基础的要求及准备工作
1、基础要求:
a、基础不少于25天的养护期。
b、3米直尺允许误差≤3mm。
d、四周设计合理排水沟。为保证排水流畅,基面坡度≤5‰。
e、要留温度伸缩缝,一般 按纵横6m 宽5mm,深3cm切缝。
第三节、施工步骤
1、基础处理

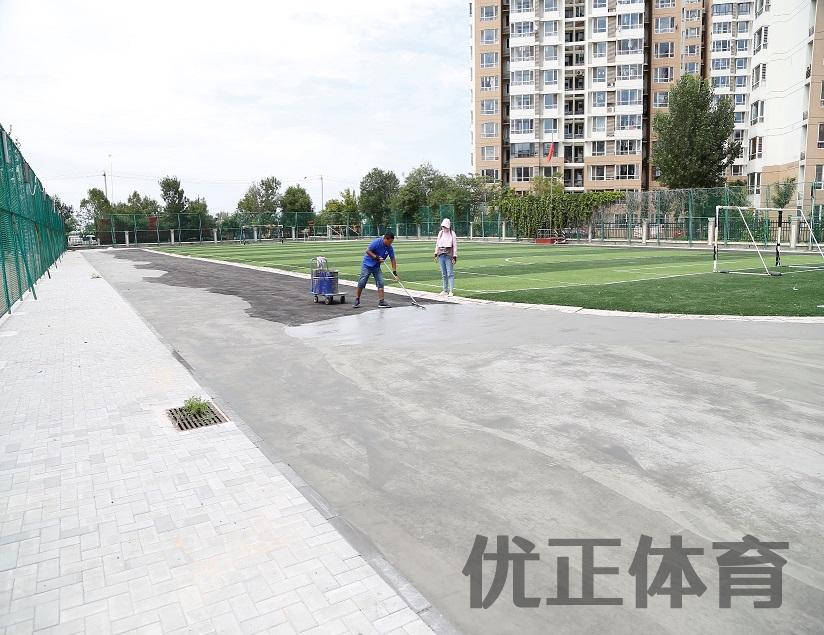

a、对场地进行彻底清扫后,把表面附着的油渍、污渍等其他附着物进行清除,起沙的部位进行重点处理,对清除部位用强化水泥胶水进行填补,如果基础表面浮土较多需要酸洗再进行铺装工序。b、对达不到平整度要求的局部基础,用聚氨酯甲、乙组份加入适量的滑石粉或黑橡胶颗粒混合搅拌后,对低洼处进行修补。塑胶跑道基础封底
2、放铺装线,预铺卷材

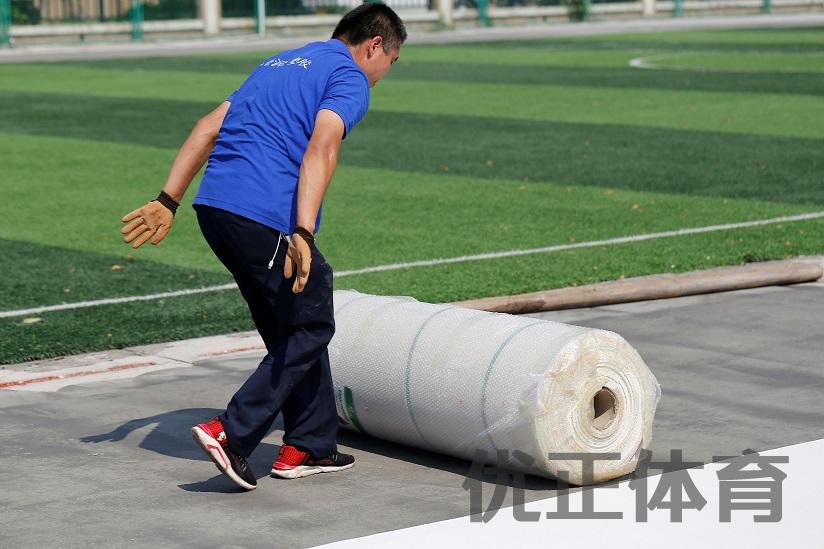

场地上按照设定的方案测量画好分界线,将整个田径场分成条块,然后按条块进行预铺,施工顺序采用先内圈后外圈(先主后辅)的施工程序。先将橡胶卷材按图纸编号排序。然后按实际铺装面积铺展裁剪卷材,直道部分、弯道部分采用纵向和横向拼接方式。半预制型塑胶跑道卷材
3、粘接卷材,处理接缝,打磨修整
基础与卷材使用双组份聚氨酯材料粘接,底胶用量每平米约2KG。将事先裁剪好的卷材铺设到刮胶处。为保证卷材与胶浆的完全贴合,应使用铁滚全场滚压排气,防止空鼓起包。
4、刮涂中胶
检查底胶完全固化后,将双组分聚氨酯浆料按比例搅拌均匀后倒在场地上,用专用皮耙子刮涂均匀,厚度在1~2mm左右。
中胶固化后,用专用打磨机全场打磨一遍,将粉尘吹扫干净后,用滚筒涂刷一层界面剂,从而保证与自结纹面胶的粘接强度,使其不易脱落。半预制刮涂PU胶
6、面层喷涂
a、面层喷涂自结纹防滑耐磨层,纹路整齐规则且美观。
b、双组分浆料喷涂比例为甲:乙=1:2,添加适量催化剂,不需要添加胶粉,石英砂或者稀释剂。
c、按顺时针逆时针两遍喷涂达到设计厚度。
7、划线
面层固化后,按照按优正体育与甲方确认的图纸要求划出田径场地点位标志线。
